国网绵阳供电公司变电站加紧施工 供电能力将提升1倍

来源:绵阳广播电视台融媒体中心 发布时间:2023-02-15

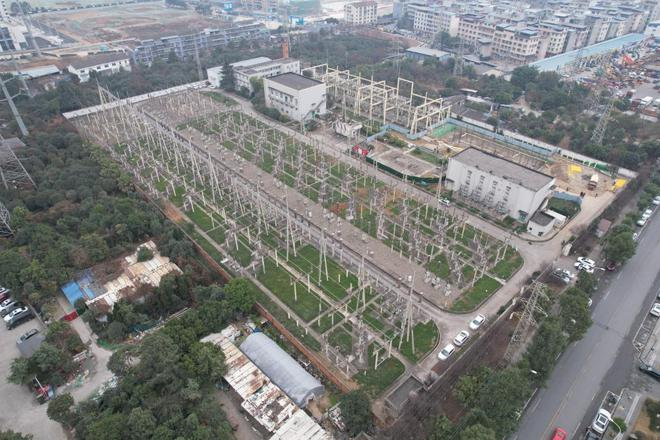

这段时间,在220千伏永兴变电站,数十名电力工人正忙着扎筋、支模、浇筑混凝土,建设110千伏配电室。

220千伏永兴站是绵阳城区重要的枢纽变电站,承担高新、涪城、园艺山等片区供电。


这座变电站已运行30余年,随着区域用电需求不断攀升,站内设备接近满载运行状态。

去年9月,国网绵阳供电公司开始实施220千伏永兴站增容扩建工程,计划更换站内两台主变压器,并进行配套附属设备施工。

工程分阶段进行,于去年年底完成了2号主变压器、部分110千伏电气设备拆除及110千伏配电室基础浇筑工作。

目前,该工程顺利推进,正集中力量开展110千伏配电室主体结构施工,这是主变压器的配套附属设备,施工进度已完成40%。

根据计划,今年6月底迎峰度夏前,将完成2号主变压器及其附属设备升级改造,力争明年年初完成整个增容扩建工程。

“工程竣工后,将让该变电站的供电能力提升1倍,为高新、涪城、园艺等片区提供更加可靠的供电保障。”国网绵阳供电公司项目管理中心副主任邢鸿扬介绍。

220千伏永兴变电站的增容扩建只是一个缩影。

今年,国网绵阳供电公司将续建和新开工35千伏及以上基建项目17个,线路长达440余公里,变电容量达117万千伏安。

“我们将全力以赴,细化分解下阶段建设任务,紧盯迎峰度夏保供、区域电网加强等重点工程阶段性目标,高效推进项目建设,全力满足绵阳经济社会发展和电力负荷增长需求。” 邢鸿扬表示。
